Le projet éolien de Montboissier
— La Zone d’Implantation Potentielle
Une étude de pré-faisabilité a permis à l’équipe de développement d’identifier une première zone potentiellement propice au développement d’un projet éolien. Pour cette étape de développement d’un projet éolien, nous utilisons le terme de “Zone d’Implantation Potentielle” et plus couramment de “ZIP”.

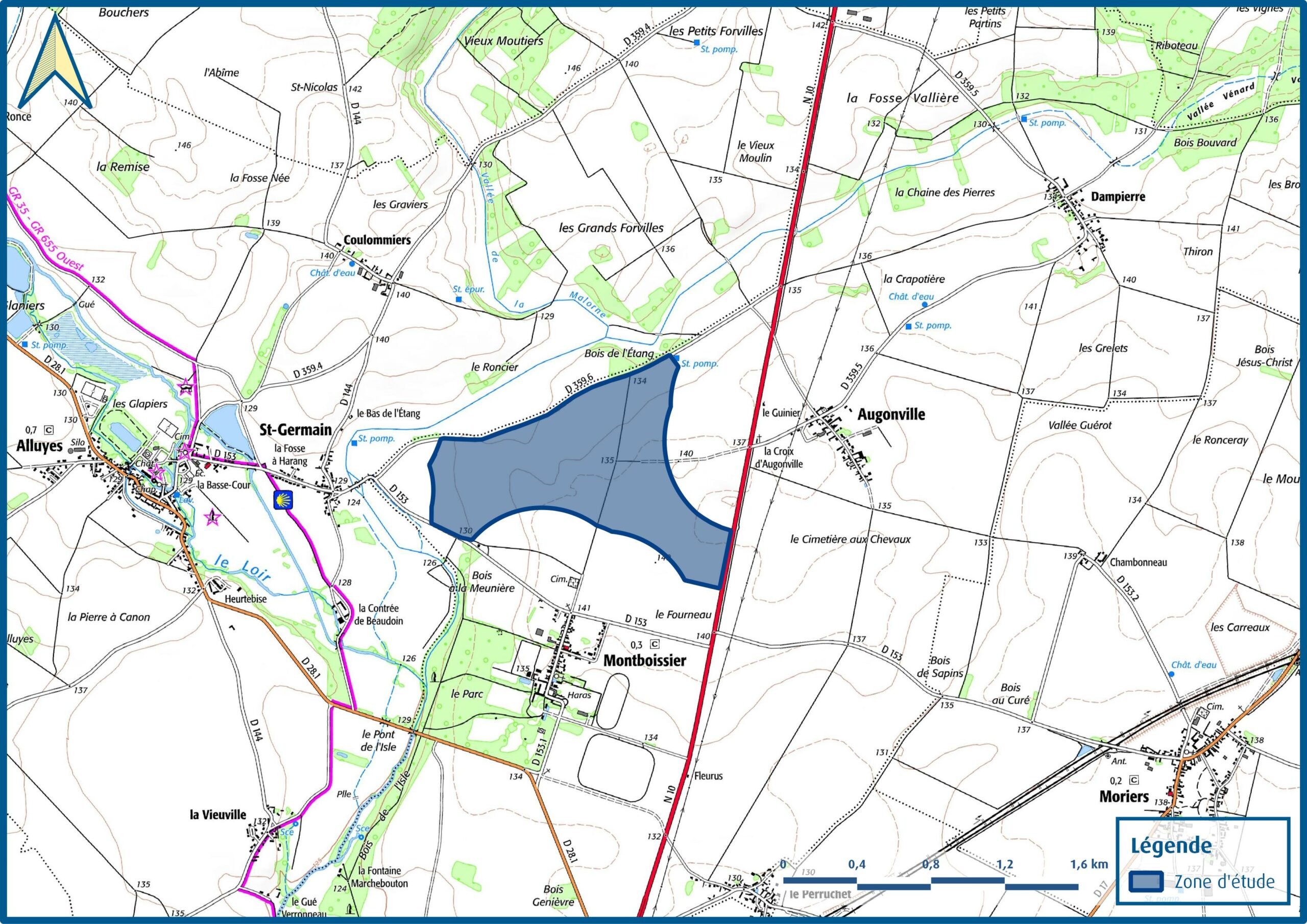

Le périmètre identifié, en phase initiale du projet, est souvent bien plus vaste que celui délimité suite aux préconisations des études de site.
Pour comprendre comment le périmètre de la ZIP a été déterminé par notre équipe, consultez notre foire aux questions !

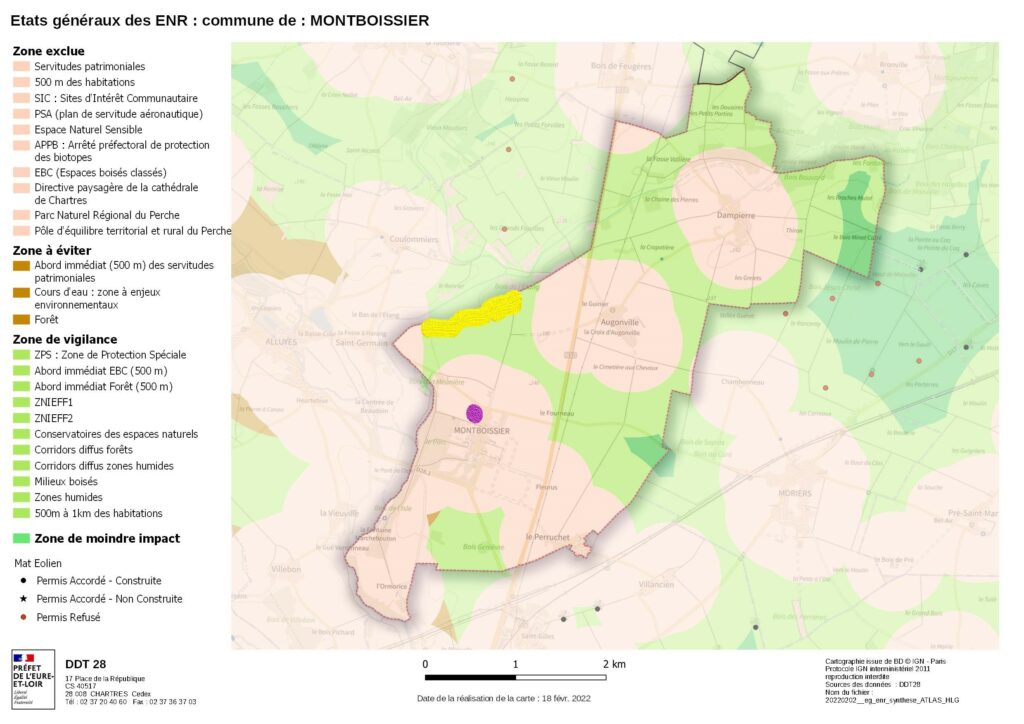

Une zone choisie par Enertrag car votée comme “zone d’accélération des énergies renouvelables” par la commune.
Comme l’indique la carte ci-dessous, le conseil municipal de Montboissier a voté en 2024 plusieurs zones en “zone d’accélération des énergies renouvelables”, notamment une, selon les élus, favorables au développement de l’énergie éolienne.

LEGENDE :
- Énergie éolienne
- Énergie solaire
La zone que nous étudions pour le projet éolien de Montboissier correspond à la zone “énergie éolienne” des zones d’accélération des énergies renouvelables, votées en 2024 par les élus de Montboissier.
— Les chiffres prévisionnels du projet

3 éoliennes

33 000 MWh/an de production estimée

Soit l’équivalent de la consommation de 17 000 personnes

180 mètres en bout de pale maximum

12 à 15 MW de puissance installée

18 000 tonnes de CO₂ évitées
— Le calendrier de développement du projet
2024
-
Analyse cartographique
-
Analyse du gisement de vent
-
Première rencontre avec les élus et les acteurs locaux de l’énergie
2024
-
Rencontre avec les propriétaires et exploitants des parcelles concernées
-
Sécurisation du foncier par la signature de bail emphytéotique et/ou constitution de servitudes
2025 / 2027
- Eté 2025 : installation du mât de mesure
- Eté 2025 : lancement des études
- 2026 : réalisation de l’étude d’impact
- 2027 : dépôt du DDAE, instruction et enquête publique
2027 / 2028
-
Consultation des organismes techniques
-
Réalisation d’une enquête publique
-
Évaluation du DAE par les services de l’État
-
Avis rendu par le préfet
A partir de 2028
-
Signatures des baux emphytéotiques
-
Convention de raccordement avec ENEDIS
-
Appel d’offre chantier (génie civil, électrique, éoliennes, etc.)
-
Démarrage du chantier
Vous souhaitez prendre part à la concertation pour le développement de ce projet sur la commune de Montboissier ?
— Les études de faisabilité
Afin de déterminer la faisabilité d’un projet éolien sur la zone d’étude identifiée, des études de faisabilité sont en cours sur Montboissier. Celles-ci permettent d’identifier les enjeux et contraintes du territoire et de proposer une trame d’implantation en cohérence avec les potentiels impacts d’un parc éolien sur le territoire.
Il s’agit d’étudier sur un cycle biologique complet, soit un peu plus d’un an, la faune et la flore du territoire afin d’évaluer les enjeux écologiques et d’en tenir compte dans la définition de la trame d’implantation. L’étude des milieux naturels nécessite des compétences naturalistes et scientifiques spécialisées en écologie.
Réalisée grâce à l’implantation d’un mât de mesure, cette étude permettra de révéler la vitesse de vent moyenne comprise et le sens des vents dominants.
L’exploitation d’un parc éolien implique la maîtrise des nuisances sonores au voisinage de celui-ci afin de limiter l’impact environnemental sur la population la plus proche. L’étude d’impact acoustique consiste à étudier les émissions sonores d’un projet de parc éolien et à évaluer son impact sonore provisionnel sur les habitations riveraines les plus proches. Elle est réalisée selon les étapes suivantes :
- Caractérisation de l’ambiance sonore initiale (mesures sur site)
- Calcul des niveaux sonores prévisionnels (simulation numérique)
- Évaluation du risque d’émergence sonore
- Optimisation du fonctionnement du parc éolien afin de maitriser les émissions sonores
L’analyse des effets des éoliennes dans le paysage est menée sur la base des critères suivants :
- Cumul avec d’autres centrales : le mitage
La définition du mitage en urbanisme rassemble plusieurs problématiques telles que la banalisation du paysage ou sa détérioration sous l’effet de la dissémination des constructions, mais aussi les conflits d’usages des sols ou la condamnation d’un territoire à une construction inéluctable. Pour les éoliennes c’est le “mitage visuel” qui est retenu par covisibilité entre centrales éoliennes.
- Le fonctionnement du site
Il s’agit d’étudier les usages du site et de prévenir d’éventuelles difficultés ou conflits par des recommandations visant à faciliter ou à restreindre l’accessibilité du site.
- Le chantier et l’exploitation
Limiter les effets sur le paysage que provoque le chantier pendant la phase de construction. Il s’agit de préconiser les méthodes de construction et les aménagements adaptés.
Une fois la trame d’implantation connue, des photomontages seront réalisés en prenant en compte ces critères, afin de simuler la vue que les habitants auraient si le parc était installé.
